Pokladanie podzemných káblov pre siete s optickými vláknami nie je len otázkou umiestnenia kábla do výkopu. Trasa, káblová konštrukcia, potrubný systém, plán ťahania, požiadavky na zakopanie, prístupové body a akceptačné testy musia spolupracovať. Kábel, ktorý je vhodný na priame zakopanie, môže byť zbytočne ťažký pre chránenú kanálovú trasu, zatiaľ čo potrubný kábel, ktorý funguje dobre v riadenom potrubnom systéme, nemusí mať mechanickú ochranu potrebnú pre priamy kontakt s pôdou.
Táto príručka sa zameriava na inštaláciu podzemných optických vlákien a telekomunikačných káblov. Silové káble používajú niektoré z rovnakých stavebných metód, ale ich elektrické zaťaženie, spájanie a tepelný dizajn predstavujú dodatočné požiadavky, ktoré sú mimo rozsahu tohto článku.
Prehľad konštrukcií káblov navrhnutých pre zakopané trasy na{0}}úrovni produktu nájdete v Hengtong'srad podzemných káblov z optických vlákien.
Čo je položenie podzemného kábla?
Pokládka podzemných káblov je inštalácia káblového systému pod hotovú úroveň terénu pozdĺž plánovanej trasy. V závislosti od projektu môže byť kábel umiestnený priamo v pripravenej zemine, ťahaný cez kanály alebo mikrotrubky, inštalovaný v inžinierskom výkope alebo tuneli alebo vedený pod prekážkou pomocou bezvýkopovej metódy.
Celý systém zvyčajne obsahuje viac ako len kábel. Môže zahŕňať aj kanály, rukoväte alebo komory, spojovacie uzávery, výstražné pásky, značky, mechanickú ochranu, ťahacie laná, záznamy trás a koncové body. Tieto podrobnosti určujú, ako ľahko sa dá sieť nainštalovať, otestovať, opraviť a neskôr rozšíriť.
Hlavné metódy kladenia podzemných optických káblov

Priamy pohreb
Priame zakopanie umiestni kábel do pripraveného výkopu bez súvislého ochranného potrubia okolo celej trasy. Často je to praktické na otvorenom teréne, kde je výkop jednoduchý a neočakáva sa, že budúca výmena káblov bude častá.
Pri tejto metóde záleží viac na konštrukcii kábla, pretože kábel je vystavený tlaku pôdy, vlhkosti, možnej činnosti hlodavcov a náhodnému výkopu. Prvky blokujúce vodu-, odolný vonkajší plášť, vhodná pevnosť v ťahu a požadované pancierovanie alebo iná mechanická ochrana by sa mali zvoliť pre skutočné podmienky na mieste. PrúduOdporúčanie ITU-T L.101 pre priamo uložené káble z optických vlákienrieši mechanické, environmentálne a konštrukčné požiadavky pre túto aplikáciu.
Hengtong tiež udržiava oddanúpriamy{0}}zakopať kábel z optických vlákienkategórie pre trasy, kde samotný kábel musí poskytovať vyššiu úroveň podzemnej ochrany.
Inštalácia potrubia alebo potrubia
Pri potrubnej inštalácii sa najprv nainštaluje občianska infraštruktúra a potom sa cez ňu ťahá, pretláča alebo prefukuje kábel. Kanály oddeľujú kábel od okolitej pôdy a môžu výrazne uľahčiť budúcu výmenu alebo rozšírenie siete.
Kompromis-je v tom, že ťahanie kábla sa stáva samo osebe problémom dizajnu. Vnútorný priemer potrubia, vonkajší priemer kábla, dĺžka trasy, geometria ohybu, vzdialenosť komôr, ťahové napätie, tlak v bočnej stene a kompatibilita maziva ovplyvňujú to, či je možné kábel nainštalovať bez poškodenia.
Pred vytiahnutím posádky obyčajne pretiahnu potrubie, prejdú tŕňom, aby potvrdili čistý vnútorný priemer, utreli potrubie, skontrolujú ťažné lano a skontrolujú, či komory a vstupy potrubia nemajú ostré hrany. Pre chránené trasy, kde je tento prístup preferovaný, si pozrite dostupnépotrubný optický kábelstavby.
Mikrotrubka a vzduchová-inštalácia
Mikrotrubkové systémy sú široko používané tam, kde operátori požadujú vysokú hustotu vlákien a praktickú cestu modernizácie. Namiesto ťahania jedného veľkého kábla cez konvenčný kanál možno menšie káble alebo mikrokáble nainštalovať do vyhradených mikrotrubiek, často pomocou vzduchového-zariadenia.
Toto usporiadanie môže znížiť silu pôsobiacu na kábel na veľké vzdialenosti a umožňuje neskoršiu inštaláciu dodatočnej kapacity, ak sú k dispozícii náhradné mikrotrubičky. Trasa potrubia si ešte vyžaduje starostlivú prípravu a vybraný kábel musí byť navrhnutý pre zamýšľanú metódu fúkania alebo tlačenia.
Inžinierske priekopy, potrubné brehy a inžinierske koridory
Priemyselné areály, dopravné zariadenia a{0}}telekomunikačné trasy s vysokou hustotou môžu umiestniť niekoľko potrubí do kontrolovaného výkopu alebo betónového potrubia. Tieto systémy sú užitočné, keď veľa okruhov musí zdieľať koridor a keď prístup údržby, organizácia trasy a budúca kapacita majú vysokú hodnotu.
Civilný dizajn by mal vyhradiť praktický prístup ku komorám a vyhnúť sa vytváraniu sekvencií ohybov, ktoré zbytočne sťažujú inštaláciu káblov. Náhradné potrubia sú najužitočnejšie, keď zostanú zapečatené, identifikované a zdokumentované pre budúce použitie.
Bezvýkopové prejazdy a horizontálne smerové vŕtanie
Otvorené výkopy môžu byť neprijateľné pod diaľnicami, železnicami, vodnými cestami, upravenými oblasťami alebo preťaženou infraštruktúrou. Bezvýkopové metódy vytvárajú vrt pod prekážkou, takže potrubie alebo iná podzemná cesta môže byť inštalovaná s menším narušením povrchu.
ITU-T L.152opisuje bezvýkopové techniky pre podzemnú telekomunikačnú infraštruktúru a situácie, v ktorých-výkopové metódy nemusia byť vhodné. Križovatka by mala byť stále navrhnutá s ohľadom na geometriu vrtu, kapacitu potrubia, vstupný a výstupný uhol, podmienky ťahania a potrebný prístup na oboch stranách prekážky.
Porovnanie metód kladenia podzemných káblov
| Metóda | Najlepšie fit | Úvahy o kábli a inštalácii | Budúci prístup | Hlavný obchod-vypnutý |
|---|---|---|---|---|
| Priamy pohreb | Otvorené trasy s obmedzenou potrebou budúcej výmeny | Kábel musí odolávať aktuálnej pôde, vlhkosti a mechanickému prostrediu | Zvyčajne vyžaduje výkop | Menej potrubnej infraštruktúry, ale ťažší budúci prístup |
| Kanál alebo potrubie | Očakáva sa, že cesty, spevnené plochy, areály a trasy sa zmenia | Ťahové napätie, geometria ohybu, stav potrubia a dimenzovanie kábla-k-potrubiu sa stávajú kritickými | Dobré, keď sú plánované komory a náhradné kanály | Vyššia stavebná práca výmenou za ľahšiu výmenu a rozšírenie |
| Mikrotrubkový alebo vzduchový-systém | Telekomunikačné siete s vysokou-hustotou a postupný rast kapacity | Vyžaduje kompatibilný mikrokábel, mikrotrubičku a inštalačné vybavenie | Veľmi dobré, keď sú k dispozícii náhradné mikrotrubičky | Špecializovanejšia prax pri navrhovaní a inštalácii |
| Banka inžinierskych kanálov alebo inžinierska chodba | Priemyselné trasy a trasy s vysokou{0}}hustotou infraštruktúry | Vyžaduje si koordinovaný civilný dizajn, prístup ku komorám a riadenie trasy | Dobre | Viac infraštruktúry a koordinácie vo fáze výstavby |
| Bezvýkopový prechod alebo HDD | Cesty, železnice, vodné cesty a iné prekážky, ktoré by sa nemali otvárať | Geometria otvoru, inštalácia potrubia a plán ťahania musia byť navrhnuté spoločne | Závisí od dokončeného usporiadania potrubia | Špecializovaná práca, ale oveľa menšie narušenie povrchu |
Ako si vybrať správnu metódu kladenia podzemných káblov
Užitočné rozhodnutie začína trasou, nie katalógom. Pred výberom konštrukcie kábla rozdeľte trasu na úseky a identifikujte podmienky, ktoré sa menia z jedného úseku na druhý.
Začnite s prístupom k trase
Otvorená krajnica, poľnohospodárska pôda, dokončená mestská ulica a železničné priecestie by nemali automaticky dostať rovnaký spôsob inštalácie. Opýtajte sa, aké ťažké by bolo obnoviť trasu o päť alebo desať rokov neskôr. Tam, kde by opätovné{2}}výkopové práce boli rušivé, môže systém kanálov alebo náhradná cesta odôvodniť vyššie počiatočné náklady.
Identifikujte mechanické a environmentálne vystavenie
Priamo{0}}zakopaný kábel môže čeliť tlaku pôdy, kameňom, podzemnej vode, hlodavcom a budúcim výkopom. Kanálový kábel je lepšie izolovaný od niektorých z týchto nebezpečenstiev, ale počas inštalácie môže byť vystavený vyššiemu namáhaniu v ťahu. Chemické vystavenie, prienik vody, rozsah teplôt a predpokladaná manipulácia by mali byť uvedené v špecifikácii kábla a nie ponechané ako predpoklady.
Ak sa uvažuje o pancieri, správny výber závisí od skutočnej hrozby a konštrukcie kábla. Hengtongov sprievodcavýber pancierového kábla z optických vlákienposkytuje dodatočný kontext na{0}}úrovni konštrukcie.
Plán na rast kapacity
Ak je budúci počet vlákien neistý, náhradné potrubia alebo mikrotrubky môžu byť cennejšie ako jednoduchá inštalácia najväčšieho kábla dostupného v prvý deň. Stratégia expanzie ovplyvňuje veľkosť komory, množstvo dráhy, prístup k ťahu a dokumentáciu.
Oddeľte štandardné požiadavky od technických preferencií
Miestne orgány, vlastníci ciest, prevádzkovatelia železníc, komunálne služby a vlastníci projektov môžu klásť rôzne občianske požiadavky. Odvetvové odporúčania sú užitočnými návrhovými referenciami, ale nenahrádzajú platné povolenie, miestny zákon, požiadavku na-vlastníka trasy ani špecifikáciu projektu.
Pre prístupové siete,ITU-T L.150/L.35poskytuje návod na inštalačné metodiky vrátane vedenia a priamo uloženého kábla z optických vlákien. Pre skutočné ťahové napätie, polomer ohybu a limity manipulácie by sa potom mali použiť-špecifické údaje výrobcu kábla.
Postup kladenia podzemného kábla krok za krokom

Krok 1: Prieskum a segmentovanie trasy
Označte počiatočný bod, koncový bod, plánované miesta spoja, cestné alebo železničné križovatky, zmeny stavu povrchu, existujúce komory a pravdepodobné konflikty. Včasné segmentovanie trasy uľahčuje výber rôznych stavebných metód tam, kde sa zmenia podmienky, namiesto toho, aby sa v rámci celého projektu presadzovala jedna metóda.
Krok 2: Nájdite existujúce podzemné inžinierske siete
Úžitkové záznamy sú východiskovým bodom, nie dôkazom presnej polohy poľa. Existujúca energetická, plynová, vodná, kanalizačná a telekomunikačná infraštruktúra by mala byť lokalizovaná pomocou metód požadovaných miestnym orgánom a bezpečnostným plánom projektu.
v Spojených štátochOSHA 29 CFR 1926.651vyžaduje, aby sa podzemné zariadenia identifikovali pred razením a ich presná poloha sa určila bezpečnými a prijateľnými prostriedkami, keď sa k nim razenie blíži. Iné krajiny majú svoje vlastné požiadavky na umiestnenie-výkopových a úžitkových priestorov.
Krok 3: Potvrďte limity konštrukcie kábla a inštalácie
Pred dokončením stavebných prác potvrďte vonkajší priemer kábla, hmotnosť, menovitý ťah, minimálny polomer ohybu, prípustnú metódu ťahania, environmentálne hodnotenie, prípadne dizajn panciera, dĺžku bubna a plán spojenia. Ak trasa zahŕňa priame-zakopané aj potrubné úseky, overte, či je vybratá konštrukcia kábla vhodná pre obe časti, alebo ak je to opodstatnené, špecifikujte samostatné typy káblov.
Krok 4: Vykopajte priekopu alebo nainštalujte potrubný systém
Rozmery výkopu a hĺbka krytu by mali zodpovedať platným požiadavkám projektu. Trasa by mala poskytovať dostatok pracovného priestoru pre usporiadanie káblov alebo potrubí, ochranné materiály a bezpečné postupy pri výkopových prácach.
Pri konštrukcii potrubia overte kontinuitu medzi komorami a ponechajte konce potrubia zakryté, kým sa nezačnú inštalačné práce, aby pôda, voda a stavebné nečistoty nespôsobili problémy s ťahaním, ktorým sa dá predísť.
Krok 5: Pripravte priekopu alebo kanál
Pri priamom zakopaní odstráňte ostré kamene a predmety, ktoré by mohli spôsobiť bodové zaťaženie kábla. Pred vstupom kábla do výkopu nainštalujte špecifikovanú podstielku a ochranný systém.
V prípade potrubných trás príprava zvyčajne zahŕňa tyčovanie, testovanie tŕňa, čistenie alebo utieranie, kontrolu ťažného lana a kontrolu vstupov do potrubia. Potrubie, ktoré na výkrese vyzerá úplne, môže byť stále nemožné pretiahnuť, ak je rozdrvené, posunuté, zablokované alebo kontaminované.
Krok 6: Skontrolujte káblový bubon a vytvorte základnú líniu
Skontrolujte označenie kábla, číslo bubna, dodávanú dĺžku, viditeľný stav a koncové tesnenia. V kritických projektoch môže pred-test optiky stanoviť základnú líniu predtým, ako sa bubon presunie na trasu. To uľahčuje rozlíšenie poškodenia pri preprave od poškodenia inštalácie, ak je neskorší test abnormálny.
Krok 7: Umiestnite bubon pre správnu výplatu
Bubon by mal viesť kábel v zamýšľanom smere bez nekontrolovaného krútenia alebo ťahania. Používajte vhodné stojany a brzdy. Zlé nastavenie bubna môže spôsobiť nadmerné napätie ešte predtým, ako kábel dosiahne vstup do potrubia.
Krok 8: Pripravte ťažný systém
Ťahacie usporiadanie by malo prenášať silu do kábla tak, ako to umožňuje konštrukcia kábla. V závislosti od produktu sa môže použiť továrenské ťažné oko, ťažné držadlo alebo uloženie kábla pripojené k príslušným pevnostným prvkom. Navijak s dynamometrom alebo inou metódou-monitorovania napätia umožňuje posádke zistiť, či sa ťah blíži k plánovanému limitu.
Používajte iba mazivo, ktoré je kompatibilné s plášťom kábla aj materiálom potrubia. Dlhé trasy s niekoľkými ohybmi by sa mali hodnotiť z hľadiska kumulatívneho ťahového napätia a tlaku bočnej steny, a nie len podľa priamej{1}} vzdialenosti.
Krok 9: Potiahnite, zatlačte alebo vyfúknite kábel
Udržujte komunikáciu medzi bubnom, medziľahlými prístupovými bodmi a ťažným zariadením. Vyhnite sa nárazovému zaťaženiu. Ak musí byť kábel počas postupného ťahania dočasne položený na zemi, použite spôsob manipulácie, ktorý zabráni skrúteniu a zauzleniu. Asociácia optických vlákienpodzemný odkaz na inštaláciu OSPopisuje manipuláciu na obrázku-ôsme ako praktický spôsob spravovania kábla počas prechodných ťahov.
Krok 10: Ovládajte polomer ohybu na celej trase
Ak výrobca dodáva hodnotu, nepoužívajte všeobecný polomer ohybu. Inštalačný polomer môže byť väčší ako povolený konečný inštalovaný polomer a kontrolná hodnota sa môže meniť s konštrukciou kábla.
Referencia FOA používa 20-násobok priemeru kábla počas ťahania a 10-násobok priemeru kábla po inštalácii, len keď nie je k dispozícii žiadne odporúčanie týkajúce sa konkrétneho kábla. Tieto údaje nenahrádzajú údajový list výrobcu alebo špecifikáciu projektu.
Krok 11: Dokončite spájanie, nevyužité skladovanie a ochranu trasy
Umiestnite spojovacie uzávery tam, kde sú prístupné bez zbytočnej manipulácie s vláknami. Uchovávajte voľnosť bez toho, aby ste prekročili-limity polomeru ohybu. Pred uzavretím trasy nainštalujte špecifikovanú výstražnú pásku, značkovací systém, ochranné kryty alebo detekovateľné prvky.
Krok 12: Doplňte a obnovte trasu
Zásyp by nemal posunúť kábel alebo zaviesť ostrý materiál priamo okolo neho. Hutnenie a obnova povrchu by sa mala riadiť stavebnými predpismi, najmä pod cestami, chodníkmi a inými inžinierskymi plochami.
Krok 13: Otestujte, zdokumentujte a prijmite prepojenie
Testovanie by malo porovnať dokončenú trasu s plánom akceptácie projektu a, ak je to možné, so základnou{0}}predinštaláciou. V prípade kabeláže nainštalovanej v jednom-režime,IEC 61280-4-2:2024zahŕňa merania útlmu a optických vratných strát pre inštalované zariadenia na výrobu optických káblov.
OTDR je užitočná na lokalizáciu a charakterizáciu udalostí na trase, zatiaľ čo merania vloženia-straty alebo optického výkonu overujú výkon koncového-koncového- spojenia podľa projektovej metódy. Hengtong'szdroje na testovanie káblov z optických vlákiena jeho vysvetleniePrincípy testovania OTDRposkytnúť dodatočný kontext testovania.
Dokončite projekt s-zostavenými nákresmi trasy, umiestnením komôr a spojov, identifikáciou káblov a bubnov, testovacími záznamami, záznamami o náhradnom potrubí a akýmikoľvek odchýlkami od pôvodného návrhu.
Ako hlboko by mal byť podzemný kábel z optických vlákien pochovaný?
Neexistuje jediná hĺbka zakopania, ktorá by bola správna pre každú inštaláciu podzemného kábla z optických vlákien. Pevné číslo skopírované zo všeobecnej príručky môže byť nesprávne, keď trasa prechádza cez cestu, železnicu, poľnohospodársku oblasť, koridor inžinierskych sietí alebo jurisdikciu s rôznymi občianskymi požiadavkami.
Hĺbka pochovania sa zvyčajne riadi kombináciou:
- miestny kód a požiadavky na povolenie;
- špecifikácie vlastníka ciest, železníc alebo komunálnych{0}}komunikácií;
- priame zakopanie verzus inštalácia potrubia;
- povrchové zaťaženie a budúce riziko výkopov;
- pôdne, skalné, drenážne a mrazové podmienky;
- križovatky a blízkosť iných inžinierskych sietí;
- zvolený systém mechanickej ochrany; a
- štandardy vlastníka projektu-.
Praktická postupnosť je najprv identifikovať riadiaci orgán a potom dokončiť návrh výkopu alebo potrubia. Pre hlbšie spracovanie tejto otázky pozri Hengtong'svodítko hĺbky zakopania kábla z optických vlákien.

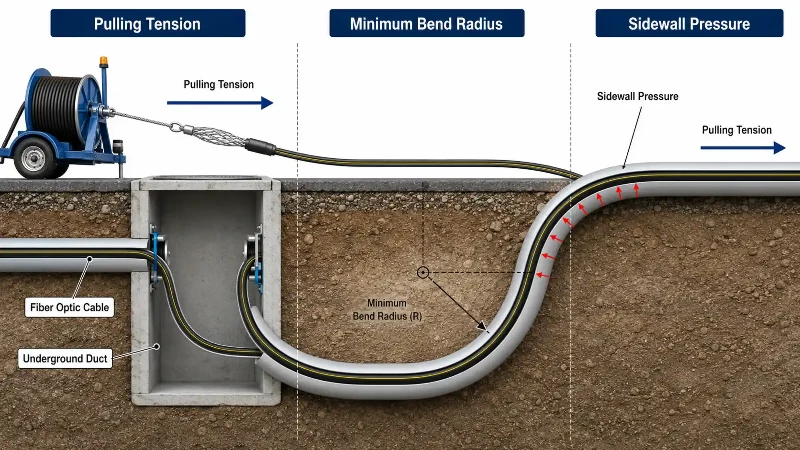

Napätie ťahania lanka, polomer ohybu a tlak na bočnú stenu
Väčšina poškodenia podzemného kábla počas inštalácie má skôr mechanický než optický vzhľad. Vonkajší plášť môže vyzerať neporušene, zatiaľ čo nadmerná ťahová sila, úzky ohyb alebo silné zalomenie už ovplyvnili vlákna alebo vnútornú geometriu kábla.

Ťahanie napätia
Maximálne ťahové napätie je špecifická hodnota-kábla. Prípustná sila závisí od pevnosti-členného systému, konštrukcie kábla a spôsobu ťahania. Dlhá trasa s viacerými zákrutami môže generovať oveľa väčšiu silu ako podobná priama trasa.
Ak sa vypočítané alebo namerané napätie blíži k limitu výrobcu, nepoužívajte jednoducho väčší navijak. Prehodnoťte trasu, rozstup komôr, smer ťahania, pomocnú pomoc, veľkosť potrubia alebo spôsob inštalácie.
Polomer ohybu
Polomer ohybu by sa mal kontrolovať na vstupoch do potrubia, kladkách, výstupoch komôr, zmenách trasy, miestach spojov a vstupoch do konečného zariadenia. Dočasná geometria inštalácie je často najnáročnejšia podmienka, pretože kábel je počas ohýbania pod napätím.
Tlak na bočnú stenu
Pri ohybe ťahové napätie vytvára silu proti vnútornej strane potrubia alebo kladky. Ťah preto môže byť pod hranicou ťahu v priamke- kábla a napriek tomu môže v ohybe vytvárať nadmerný lokálny tlak. To je jeden z dôvodov, prečo správny plán ťahania potrebuje geometriu trasy aj údaje o kábli.
Ilustratívny inžiniersky scenár
Zvážte názornú 2 km dlhú chrbticovú trasu kampusu. Asi 1,5 km vedie otvorenou krajnicou, 400 m po dokončenej spevnenej ploche a zvyšných 100 m križuje frekventovanú prístupovú cestu. Toto nie je projektový štandard; ukazuje, ako sa môže rozhodnutie zmeniť na jednej trase.
- Otvorený okraj:Vhodný pancierový, vodou{0}}blokovaný priamy-kábel na pochovávanie môže znížiť potrebu súvislého vedenia tam, kde sú budúce výkopy prijateľné.
- Spevnená časť:Inštalácia potrubia s aspoň jednou plánovanou náhradnou cestou môže umožniť budúcu výmenu alebo rozšírenie vlákna bez opätovného otvorenia chodníka.
- Prechod cez cestu:Vyvrtané potrubie alebo potrubie s nainštalovaným pevným diskom- môže zabrániť prerušeniu premávky s otvoreným{1}}rezom, pričom komory sú umiestnené tak, aby ťah kábla zostal v rámci svojich mechanických limitov.
- Prijatie:Kábel je možné otestovať na bubne pred inštaláciou, znova otestovať po vytiahnutí a spojení a zdokumentovať konečnú trasu a záznamy OTDR.
Užitočná lekcia nespočíva v tom, že jedna z týchto metód je vždy najlepšia. Spočíva v tom, že trasa by mala byť prelomená do technických podmienok skôr, ako dôjde k zmrazeniu kábla a stavebného projektu.

Bežné chyby pri inštalácii káblov z optických vlákien
Výber kábla pred definovaním trasy
Katalógový kábel nemožno správne vyhodnotiť bez toho, aby sme vedeli, či bude priamo zakopaný, inštalovaný v potrubí, prefúknutý cez mikrotrubku alebo pretiahnutý cez náročný prechod.
Zaobchádzanie s hĺbkou hrobu ako s univerzálnym číslom
Požiadavky na hĺbku sa menia podľa jurisdikcie, vlastníka trasy, využitia povrchu a spôsobu ochrany. Povolenie a špecifikácia projektu by mali riadiť návrh výkopu.
Preskočenie overenia potrubia
Zablokovaný alebo zdeformovaný kanál objavený po umiestnení káblového bubna môže zastaviť inštaláciu. Prútenie, testovanie tŕňa a čistenie by mali byť dokončené pred ťahom.
Ťahanie bez sledovania napätia
Keď je trasa dlhá alebo obsahuje niekoľko zákrut, spoliehanie sa na pocit operátora je slabá kontrola. Použite plánovanú metódu ťahania a sledujte silu tam, kde si to riziko inštalácie vyžaduje.
Použitie nesprávneho ťahacieho nadstavca
Ťahaním iba za plášť, keď je kábel navrhnutý na prenos sily cez pevné prvky, môže dôjsť k poškodeniu kábla. Postupujte podľa spôsobu inštalácie výrobcu.
Ignorovanie ohybovej geometrie v komorách
Komora môže byť dostatočne veľká, aby sa do nej zmestil kábel, a stále môže byť príliš malá pre požadovaný polomer ohybu, nastavenie ťahania alebo budúce spojovacie práce.
Ponechanie náhradných potrubí nezapečatené alebo nezdokumentované
Náhradná dráha má malú budúcu hodnotu, ak sa naplní úlomkami, nedá sa nájsť alebo nemá žiadne známe ťahacie lano a koncový bod.
Preskočenie post{0}}Optické testovanie inštalácie
Preprava, ťahanie, spájanie a zasypávanie, to všetko môže spôsobiť problémy. Akceptačné testovanie by malo byť dokončené, kým inštalačný tím a prístup k trase sú stále dostupné.
Ako spôsob inštalácie ovplyvňuje výber kábla z optických vlákien
Pre B2B kupujúcich by informácie o inštalácii mali byť súčasťou špecifikácie kábla. Samotný počet vlákien a typ vlákna nestačia na určenie vhodného vonkajšieho-kábla.
Užitočná špecifikácia by mala riešiť:
- inštalácia priameho zakopania, potrubia, mikrotrubice alebo zmiešanej{0}}trasy;
- vonkajší priemer kábla a dostupný vnútorný priemer potrubia;
- maximálne ťahové napätie a povolený spôsob ťahania;
- minimálny polomer ohybu počas inštalácie a v konečnej polohe;
- požiadavky na blokovanie-vody;
- požiadavky na tlak, náraz a ťah;
- vystavenie hlodavcom alebo iným biotickým účinkom;
- požiadavky na kovové alebo nekovové pancierovanie, kde je to relevantné;
- materiál vonkajšieho plášťa a vystavenie životnému prostrediu;
- teplotný rozsah;
- požadované dĺžky bubna a stratégia spájania; a
- normy a projektové testy, ktoré sa uplatňujú.
Priame-kanály a káblové kanály môžu mať niektoré optické vlastnosti pri použití rôznych mechanických štruktúr. Spôsob inštalácie by preto mal byť potvrdený pred schválením konečnej konštrukcie kábla.
Často kladené otázky o položení podzemných káblov
Otázka: Môže byť kábel z optických vlákien zakopaný priamo do zeme?
Odpoveď: Áno, ak je kábel navrhnutý a špecifikovaný na priamu{0}}zakopanú službu a projekt túto metódu umožňuje. Kábel musí odolať mechanickým a environmentálnym podmienkam trasy. Vnútorný-kábel na všeobecné použitie alebo kábel určený len na inštaláciu v chránenom potrubí by sa nemal považovať za vhodný na priame zakopanie.
Otázka: Potrebuje podzemný optický kábel vždy vedenie?
Odpoveď: Nie. Priame zakopanie je uznávanou metódou inštalácie. Potrubie sa stáva atraktívnym tam, kde budúca výmena, voľná kapacita, náročná obnova povrchu alebo dodatočné mechanické oddelenie oprávňujú civilnú infraštruktúru.
Otázka: Ako hlboko by sa mal inštalovať podzemný kábel z optických vlákien?
Odpoveď: Neexistuje univerzálna hĺbka pre každú trasu. Požadované krytie by malo pochádzať od príslušného miestneho zákonníka, cestného alebo železničného úradu, vlastníka inžinierskej siete, povolenia a projektovej špecifikácie, berúc do úvahy využitie povrchu a systém ochrany.
Otázka: Je priame zakopanie lepšie ako inštalácia potrubia?
Odpoveď: Ani jedno nie je všeobecne lepšie. Priame zakopanie môže zjednodušiť výstavbu na vhodných otvorených cestách. Inštalácia kanálov zvyčajne poskytuje lepší prístup pri výmene a rozširovaní káblov, vyžaduje si však väčšiu občiansku infraštruktúru a dizajn s riadeným{2}}ťahaním káblov.
Otázka: Aké veľké ťahové napätie môže kábel z optických vlákien tolerovať?
Odpoveď: Limit je špecifický pre konštrukciu kábla a spôsob ťahania. Pre presný produkt použite hodnotu výrobcu. Ak sa plánované vytiahnutie priblíži k tomuto limitu, prehodnoťte trasu alebo spôsob inštalácie namiesto toho, aby ste predpokladali, že je prijateľná dodatočná sila ťahu.
Otázka: Aké testy by sa mali vykonať po inštalácii podzemného vlákna?
Odpoveď: Akceptačný plán závisí od siete a zmluvy, ale bežne zahŕňa merania optických strát a testovanie OTDR, pričom výsledky sa porovnávajú s kritériami návrhu a pred{0}}základnou líniou inštalácie. Konečný balík by mal obsahovať aj dokumentáciu trasy a spoja.
Záver
Najspoľahlivejšia podzemná inštalácia optických vlákien začína prispôsobením trasy spôsobu inštalácie a potom prispôsobením kábla tejto metóde. Otvorená pôda môže podporiť riadne chránený priamy-kabel. Dokončené povrchy a trasy, u ktorých sa očakáva rast, často oprávňujú potrubia alebo mikrotrubky. Cesty a iné prekážky môžu vyžadovať bezvýkopové prechody. Každá voľba mení mechanické nároky kladené na kábel a prístup, ktorý je k dispozícii neskôr.
Pri plánovaní projektu a obstarávaní nie je užitočná otázka jednoducho „Aký podzemný kábel by sme mali kúpiť?“ Je to "Akú trasu, spôsob inštalácie, limity manipulácie, podmienky prostredia a akceptačné testy musí spĺňať tento kábel?" Poskytnutie týchto podrobností vo fáze RFQ poskytuje výrobcovi dostatok informácií na to, aby odporučil konštrukciu, ktorá vyhovuje skutočnej inštalácii, a nie iba požiadavke na nominálne vlákna.
